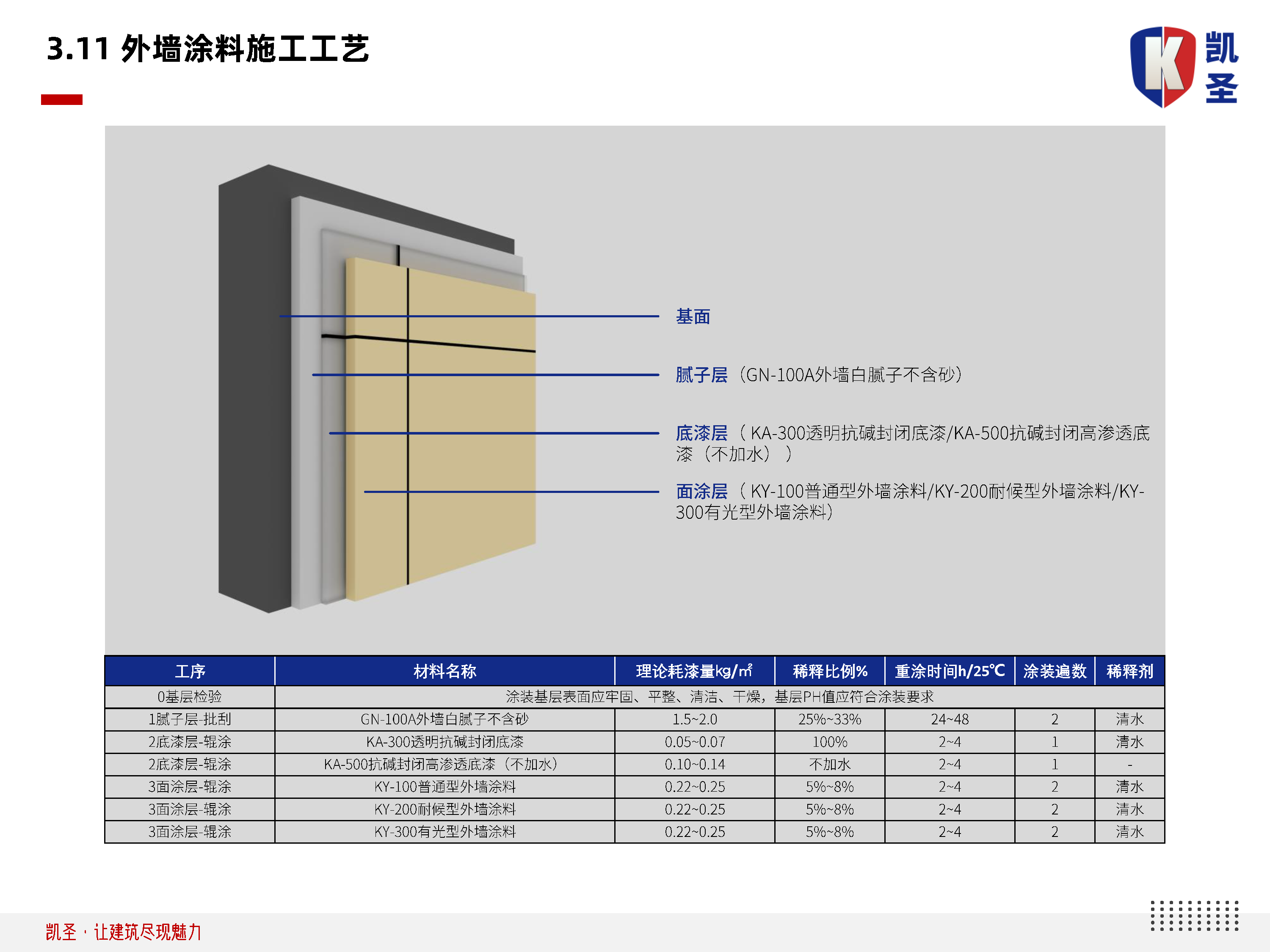

11凯圣水合成树脂乳液外墙涂料施工说明
1.检查整改
检查墙面由现场技术人员负责并指挥施工人员仔细检查涂料装饰面的每一个部分,检查内容:基面上是否松动、墙面空鼓、墙面平整度(不超出4㎜),阴、阳角是否垂直、水平。检查完成后,松动的地方要铲除下来,墙体凸出部分,阴、阳角明显不垂直或水平不平整的部分(外墙腻子无法补平),由施工单位负责整改。阳角的崩角处用水泥砂浆补。
2.清理墙面
用铲刀、废纺织布、钢刷、扫帚等工具。
用铲刀铲除浮着基层面上的水泥浆,窗阳台阴、阳角边的毛刺。用纺织布或钢刷清理基层墙面,除去基层墙面上的浮砂、浮灰。用扫帚清扫阳台、内外窗台碎石、灰尘等。
3.整体找平
工具:刮刀、靠尺等
材料:外墙白腻子不含砂
做法:用靠尺检查所有墙面,低凹处用专用腻子补平。
4.刮批第一道腻子
工具:刮刀、靠尺等
材料:外墙白腻子不含砂
做法:刮外墙专用腻子一道,腻子厚度≤2mm。
5. 刮批第二道腻子
工具:刮刀、靠尺等
材料:外墙白腻子不含砂
做法:待第一道外墙专用腻子完全干燥后,再施工刮涂外墙专用腻子第二道,腻子厚度≤1.5㎜,平整度符合工程要求标准。
6.打磨除尘
工具:砂纸、打磨器
做法:在外墙腻子完工干燥后,用120#~240#水砂纸打磨墙面,要求墙面无批刀痕,阴、阳角顺直无毛刺。墙面质地均匀一致。打磨后用清水养护腻子层,可以起到清洁墙面、加快固化腻子层、加快析出PH值(碱性)。一般腻子砂磨后应清水养护二到三天,每天一到二次。
7.墙体碱性测试
工具:PH试纸
做法:标准PH值≤10,若大于11则进行除碱处理,用稀酸处理液进行墙面除碱处理,直到达到要求。
8.墙体含水率检测
工具:测试仪
做法:用含水率测试仪检测墙体表面含水率,每面墙检测不少于30点,含水率不得超过10%。局部含水率超过10%处要做明显标记,并记录。(一般根据天气,晴天常温下腻子养护后一到二天含水率可以达到10%以下)
9.底漆层施工
工具:采用质量好专用滚筒
材料:抗碱封闭高渗透底漆/透明抗碱底漆
做法:底漆严格厂家产品说明书“专人负责,定量稀释”的原则。抗碱封闭高渗透底漆不可加水;透明抗碱底漆的兑水量为100%;调色工程底漆不可加;水涂刷自下而上,窗口处用分线隔离保护。
10.面涂层施工
工具:采用质量好的专用辊筒
材料:外墙乳胶漆
做法:封闭底漆完全干透后,施工外墙水性面漆2道(含有机色浆的鲜艳颜色为2-3道),一般面漆的兑水量为10%左右,视基层干燥度及吸水率来定(注:颜色偏深的面漆一般兑水量不大5%);两道施工间隔不小于4小时。
面漆施工时同一面墙应采用同一个批次的产品。特别是有颜色的面漆更应该在同一面墙采用同一批次材料。面漆辊涂施工时应在外墙阴阳角、分格缝、下水管旁进行收口。辊涂施工时不得随意在墙面上停顿太久,造成按槎部位面漆干燥后重复施工而造成偏厚,在接槎处会有明显颜色、光泽不均。面漆兑水要一致。不能每个施工人员兑水不比例不一样而造成辊涂时漆膜厚度不均匀。
11.自检
一级自检:公司现场施工监督技术员和施工管理员组织施工队长自检。主要检查漏涂、透底、局部不平整等等。
二级自检:项目负责人汇同施工管理员自检。合格后,组织竣工验收报告及相关资料,申请验收。
12.清理卫生
在所有的涂料施工完后,清理在涂料施工过程中产生垃圾以及一些不要求涂刷的内、外装修而在涂料施工中被沾染到的部位(如窗户,外管道等)。
凯圣微信公众号
生产基地:
凯圣 · 浙江: 凯圣新型建材科技(浙江)有限公司
凯圣 · 江苏: 苏州凯诺尔涂料有限公司
凯圣 · 江西: 宜春凯诺尔涂料工业有限公司
服务热线:
400-008-2576
电子邮箱:
kayo@kayo-china.cn
生产基地:
凯圣 · 浙江:凯圣新型建材科技(浙江)有限公司
凯圣 · 江苏:苏州凯诺尔涂料有限公司
服务热线:
400-008-2576
电子邮箱:
kayo@kayo-china.cn
凯圣微信公众号
