4-B凯圣建筑反射隔热涂料-弹性拉花工艺

凯圣建材首页_湖州瓷砖胶厂家_湖州腻子厂家_湖州仿石漆厂家    施工说明    4-B凯圣建筑反射隔热涂料-弹性拉花工艺

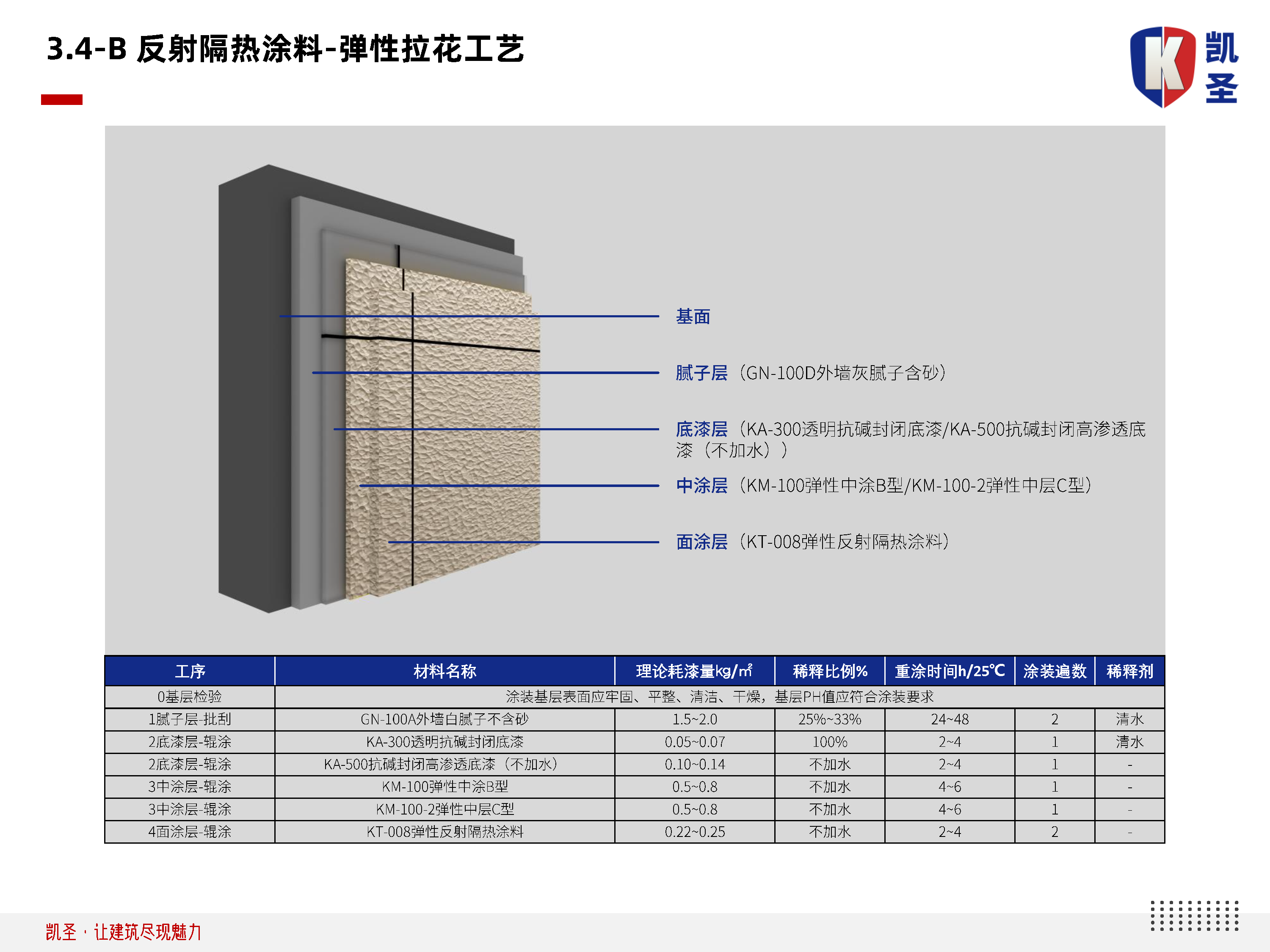

1. 检查整改

检查墙面由现场技术人员负责并指挥施工人员仔细检查涂料装饰面的每一个部分。检查内容:基面上是否有松动、墙面空鼓、墙面平整度(不超出4㎜),阴、阳角是否垂直、水平。检查完成后,松动的地方要铲除下来,墙体凸出部分,阴、阳角明显不垂直或水平不平整的部分(外墙腻子无法补平),由施工单位负责整改。阳角的崩角处用水泥砂浆找补。

2.刮批一至俩道腻子

工具:刮刀、靠尺等

材料:外墙灰腻子含砂

做法:刮外墙专用腻子一道,腻子厚度≤2㎜,平整度符合工程要求标准。

3.打磨除尘

工具:砂纸、打磨器

做法:在外墙腻子完工干燥后,用120#~240#水砂纸打磨墙面,要求墙面无批刀痕,阴、 阳角顺直无毛刺。墙面质地均匀一致。打磨后用清水养护腻子层,可以起到清洁墙面、加快固化腻子层、加快析出PH值(碱性)。一般腻子砂磨后应清水养护二到三天,每天一到二次。

4.墙体碱性测试

工具:PH试纸

做法:标准PH值≤10,若大于11则进行除碱处理,用稀酸处理液进行墙面除碱处理,直到达到要求。

5.墙体含水率检测

工具:测试仪

做法:用含水率测试仪检测墙体表面含水率,每面墙检测不少于30点,含水率不得超过10%。局部含水率超过10%处要做明显标记,并记录。(一般根据天气,晴天常温下腻子养护后一到二天含水率可以达到10%以下)

6.底漆施工

工具:采用质量好专用滚筒

材料:材料:透明抗碱封闭底漆/抗碱封闭高渗透底漆

做法:底漆加水严格按说明书要求,“专人负责,定量稀释”的原则,不可过量稀释。涂刷自上而下,防止漏刷或者流挂。底漆涂刷一道,完全干燥。

7.中间漆施工

工具:采用优质的拉毛专用滚筒

材料:弹性中涂

做法:中间漆一般不需要稀释,如需稀释也不超过5%。采用清水稀释。弹性拉毛漆采用专用拉毛辊筒辊涂施工(一般分为中花及大花)。弹性拉毛漆施工时应在外墙阴阳角、分格缝、下水管旁进行收口。辊涂施工时不得随意在墙面上停顿太久,造成接部位漆膜干燥后重复施工而造成偏厚,在接处会有明显厚薄不均。

8.面漆施工

工具:采用质量好的专用长毛辊筒

材料:弹性反射隔热涂料

做法:

1)在中间层完全干透后,施工弹性反射隔热涂料两道,不允许兑水。

2)面漆施工时同一面墙应采用同一个批次的产品。特别是有颜色的面漆更应该在同一面墙采用同一批次材料。面漆辊涂施工时应在外墙阴阳角、分格缝、下水管旁进行收口。辊涂施工时不得随意在墙面上停顿太久,造成接部位面漆干燥后重复施工而造成偏厚,在接处会有明显颜色、光泽不均。面漆兑水要一致!不能每个施工人员自行兑水,比例不一样很容易造成辊涂时漆膜厚度不均匀而发花。

9.自检

一级自检:公司现场施工监督技术员和施工管理员组织施工队长自检。主要检查漏涂、透底、局部不平整等等。

二级自检:项目负责人汇同施工管理员自检。合格后,组织竣工验收报告及相关资料,申请验收。

10.清理卫生

在所有的涂料施工完后,清理在涂料施工过程中产生垃圾以及一些不要求涂刷的内、外装修而在涂料施工中被沾染到的部位(如窗户,外管道等)。



2021年8月24日 21:19
