1.作业条件

1、墙面应基本干燥,基层含水率不得大于8%。

2、墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与墙( 轻质隔墙板块间拼缝,轻质隔墙与砖墙交接处拼缝,轻质隔墙与墙交接拼缝,轻质隔墙与楼板接缝处应提前用绑带处理好,为确保刮腻子前墙面干燥。

3、抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。

4、应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理。

5、门窗玻璃应提前安装完备。

6、大面积施工前应做好样板,经验收合格后方可进行大面积施工。

2.基面清理

工具:刮刀、靠尺 材料:内墙不含砂白腻子

(1)墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。

(2)墙面的螺栓眼应用1:3 干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。

(3)突出面的模板肋、胀模的阴角及门窗洞侧边先剔凿平整,用电动砂轮机磨平磨光。

(4)对于天棚的平整度较差的部位, 先用水泥胶泥腻子 ( 水泥 : 细砂 : 界面剂 =1:1:0.5) 进行基层修补,基本达到平整后再进行批刮腻子

(5)在基体上缺棱掉角的部位,不平整部位用水泥胶泥腻子修补填平整。

(6)刷乳胶:在基层表面满刮一层乳胶腻子, 主要是为防止原面露现的铁丝头和钢筋由于保护层太小而引起的泛锈 ( 即封底 ) ,及基层表面因不平整、麻面、起砂等作为找平修补。封底后如再出现锈迹,把该部位的腻子挖除,用防锈漆局部涂刷罩面。

(7)修补腻子:用石膏腻子将墙面、门窗口角等破损处、麻面、风裂、接缝隙等分别找平补好。干燥后用砂纸将凸出处磨平。

(8)第一遍满刮腻子:第一遍腻子用胶皮刮板横向满刮,刮板紧接刮板,接头处不得留,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。

(9)第一遍满刮腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然厚将墙面清扫干净,待腻子干燥后个别地方在修补腻子,个别大的孔洞可复补腻子,彻底干透后,用1 号砂纸打磨平整,清扫干净。

(10)第二遍满刮腻子:第二遍腻子用胶皮刮板竖向满刮,修整墙面的垂直度和平整度。

(11)第二遍满刮腻子干燥后,用1号砂纸磨将浮腻子及斑迹磨平磨光,再将墙面扫干净。

(12)第三遍满刮腻子:第三遍腻子大面积用钢片刮板满刮腻子,小面积用开刀(刮刀)刮,阴角要直,阳角要方,墙面、顶棚要刮平刮光。

(13)对完成后的墙面进行检查,重点阴阳角及门窗口无误后报验收。

3.墙体碱性测试

标准PH值≤10,若大于11则进行除碱处理,用稀酸处理液进行墙面除碱处理,直到达到要求。

4.墙体含水率检测

用含水率测试仪检测墙体表面含水率,每面墙检测不少于30点,含水率不得超过10%,局部含水率超过10%处要做明显标记,并记录。(一般根据天气,晴天常温下腻子养护后一到二天含水率可以达到10%以下)

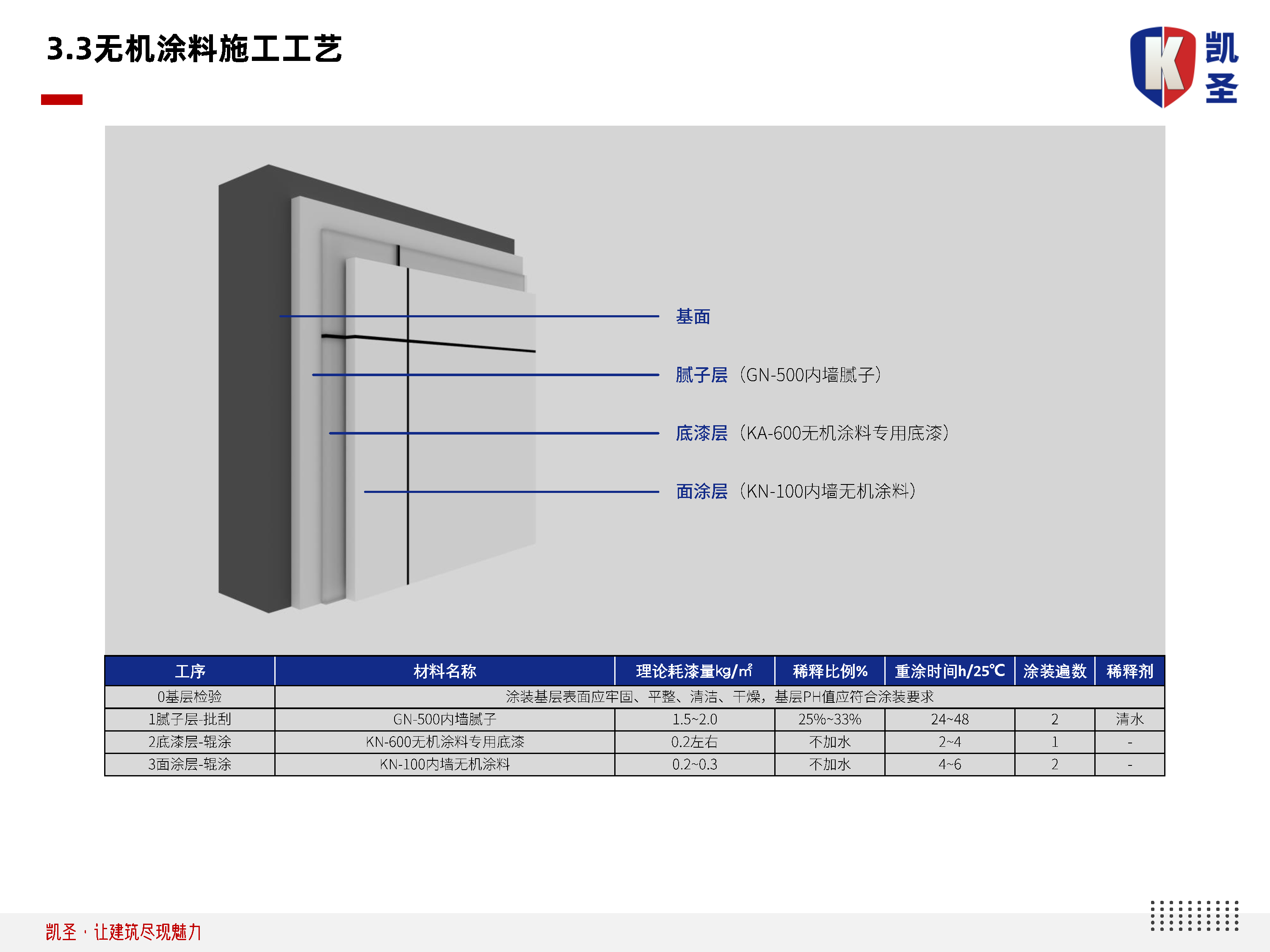

5.底漆层施工

底漆严格按厂家施工说明稀释,不可过量稀释。涂刷自上而下,窗口处用分线隔离保护。底漆涂刷一道,完全干燥。

6.面涂层施工

第一遍材料应稍稀, 无机涂料一般是浓缩型, 使用前应按产品说明书进行稀释,但在使用过程中不得任意加水稀释。漆膜干燥后,用细砂纸将 墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。 手摸无颗粒感。

7.面涂层施工

第二遍比第一遍稍稠,具体掺水量 按生产厂家要求。 第二遍操作要求同第一遍, 使用前充分搅拌, 如不很稠,不宜加水或少加水,以防露底。

8.自检

一级自检:公司现场施工监督技术员和施工管理员组织施工队长自检。主要检查漏涂、透底、局部不平整等等。

二级自检:项目负责人汇同施工管理员自检。合格后,组织竣工验收报告及相关资料,申请验收。

9.清理卫生

在所有的工作面施工完后,清理在施工过程中产生垃圾以及一些被沾染到的部位(如窗户,管道等)。
